一、工程概况
中环维修施工时间从封闭交通(00:00)到开放交通(05:00)只有五个小时,浇筑混凝土的时间只有1个小时,为此我们投入两台移动式综合搅拌车现场搅拌,在1个小时内完成20.53m3混凝土的浇筑。
上海申继交通科技有限公司拟用铺装层损坏维修新技术来改造维修。
二、技术方案
(1)铺装层处理方案
我公司自主开发的早凝快强混凝土-快通I型。产品已经获得权威部门的认证和认可。

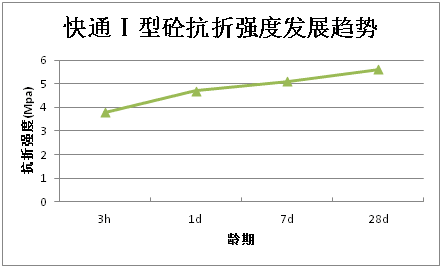

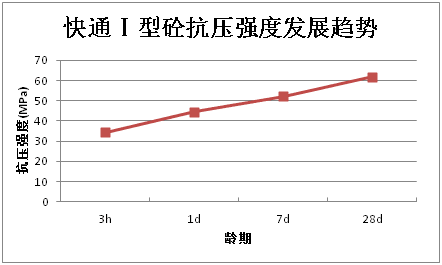

快通I型性能指标:
初凝时间:30分钟
3h强度等级:30MPa
24h强度等级:40MPa
28d抗压强度等级:60MPa
7d抗折强度等级:5.1 MPa
28d抗折强度等级:5.6MPa
快通I型配合我公司开发研制的移动式快速混凝土综合搅拌车,1h能够生产15m³的快凝早强混凝土。
三、施工准备
组织公路管理部门等人员开工前现场详细踏勘,并请有关部门进行交底,本公司由技术科负责技术交底,安全科负责安全交底对班组及施工人员层层交底。
各组织要素(施工人员、材料、机械)准备充分,办好施工前的有关交通准许证。
(一)人员组织
1、由公司统一进行生产和技术管理。
2、现场各工种、班组组成一个整体的施工队,由蒋志法现场全面负责。
打凿一个专业班组:6-8人
钢筋一个专业班组:8人
浇筑砼一个班组:20人
3、考虑快速砼的施工时间短,质量要求高,由公司根据现场情况临时进行人员再补充、调整。
(二)材料准备
1、所有材料按图纸要求采购,规范要求检测后运到现场,各种施工材料堆放整齐,并做好防雨等措施。
2、由专人负责现场看管。
3、材料现场挂牌,防止用错用混。
(三)主要机具设备配备
1、75千瓦发电机二台,50千瓦发电机一台
2、光轮切割机一台
3、1800L装载机一台
4、空压泵四台,(每台二个镐头)
5、风割设备一套
6、大型汽车三辆,小型汽车二辆
7、植筋冲击锤7台
8、混凝土搅拌设备两套,包括配套运输设备
9、插入式振动棒两台
10、平板振动机一台
四、施工方案
1.封闭交通:
施工前与交警部门沟通联系。根据交通安全要求,施工范围人车行道采用全封闭围护,所有工程车辆、设备、材料等,都有序地停放在施工范围内。
2.翻挖路面
利用大型镐头机挖开施工区域,小型镐头机进行修边,尽量减少对周边路基的扰动。如若挖开后发现底层有软弱地层或烂泥,应当清理烂泥,并用翻挖出来的沥青和三渣回填夯实。
翻挖后的废料及时清运出场。
3.设置透水管排水系统
在翻挖底部凿出1条宽20厘米的缝,深度约为20~25cm。
在暗沟内放置透水管。
暗沟内下部用细石护管,上面用石子填平、夯实。
4.绑扎钢筋网
在施工范围内绑扎钢筋网片,钢筋选用Φ16@200*200双层钢筋网,保护层厚度不得低于6cm。
5.浇筑混凝土
用快通I型混凝土。
6.保养:覆盖薄膜养护3h左右。
7.铺设30CM自黏式压缝带,确保地表水不会渗入,减少水损的影响。
8.摊铺沥青,一层AC-25,一层SMA,分两层摊铺,分层摊铺、分层压实。
9.恢复标线
10.开放交通
五、施工安全措施
根据安全生产管理体系,做到安全第一,文明施工,杜绝一切事故发生。
1、施工队配备一名专职安全员,负责检查各项安全措施的落实和各环节的防范措施。
2、各工种进入现场按规定戴好标志帽,着安标志服。
3、施工车辆必须有明显标志,停放有序,如须动车,必须由专人指挥,驾驶员严禁在开车前饮酒和开疲劳车。
4、所有施工人员严禁酒后作业,超越作业区范围施工,违者将严肃处理,并追究责任。
5、雨天做好防雨措施,恶劣天气不施工,夜晚昏暗灯不施工,施工现场有明显标志,信号灯等,确保交通安全。
6、严禁在路面抛、洒、漏,清理的垃圾运到指定地点,倾倒。
7、施工人员养成自觉遵守规章制度的习惯。
六、交通安全措施
1、采用半幅封闭交通施工,做好封闭,绕、改道的先知工作,让过路车辆能顺利绕道行驶。
2、施工两头处设置明显的警示牌,同时设置明显路栏。
3、施工现场布置合理,材料堆放顺序,施工场地清洁。
4、积极配合业主做好交通协调,配合工作派专人沿线检查,发现安全隐患及时采取措施。
5、做好公路的保洁的养护工作,防止运输车辆碾飞土石伤人,创造良好的社会市容。
6、施工完成后,砼达到通车条件时,做到场地同时清净,确保及时通车。
七、工程总结
中环维修施工时间从封闭交通(00:00)到开放交通(05:00)只有五个小时,浇筑混凝土的时间只有1个小时,在1个小时内完成20.53m3混凝土的浇筑。通过努力、创新,
解决了道路基础翻浆损坏的问题,并且能够快速、优质施工,减少了因施工给交通造成的影响。
